管棚注浆步骤及注浆效果检验

2021-02-01

  管棚注浆步骤及注浆效果检验


  注浆步骤:


  1、注浆前检查管道和机械状况,确认正常后做注浆试验,确定合理的注浆参数,据以施工。


  1)单液注浆配合比参数:

  水泥:水:硅酸钠1: 1: 0.5

  C30砂浆:

  水泥:水:砂1: 0.4: 0.4


  2)双液注浆配合比参数:


  水泥浆与硅酸钠的体积比为1∶0.5,水泥浆的水灰比为1∶1,硅酸钠的浓度为35


  波美度,模量2.4-3.4。


  2、水泥-硅酸钠用于注浆,并通过三通管同时注入。水泥浆必须混合均匀,并按比例注入水玻璃浆。


管棚注浆步骤


  3、注浆过程中随时检查孔口、邻近孔、河沟和薄覆盖件有无串浆现象。如发现串浆现象,应立即停止注浆或用间歇注浆堵塞串浆口,或用麻纱、楔子、快硬水泥砂浆或锚固剂堵塞,然后继续灌浆,直至串浆停止。


  4、注入单液的泥浆压力突然上升,可能造成堵管,停机检查;如果双液注水泥和水玻璃浆液压力突然升高,关闭水玻璃泵,进行单液注浆或清水注浆,待泵压正常后再进行双液注浆;水泥浆单液注浆和水泥与水玻璃双液注浆浆液量大,压力长时间不上升,应调整浆液浓度和配合比,缩短凝胶时间,少量低压注浆或间歇注浆,使浆液在裂缝中有相对停留时间凝结,但停留时间不超过混合浆液的凝胶时间,以免注浆不足;

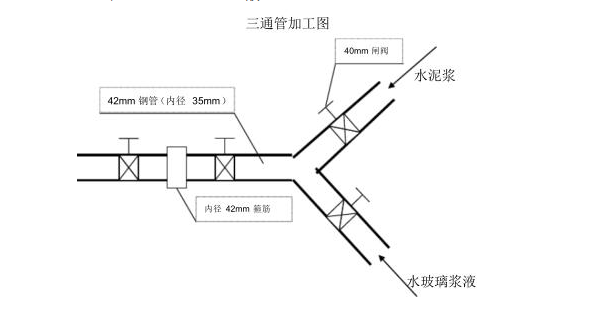

  内径42毫米

  箍筋42毫米

  管棚管(内径35毫米)

  闸阀40毫米


  5、注浆压力达到1.0兆帕,并持续稳定5min以上,方可停止灌浆,并及时封堵灌浆口。


  注浆效果检查:


  1)注浆孔压力达到1.0兆帕,持续稳定5min以上,注浆孔已满足要求。


  2)注浆后,用锤子敲打管棚。如果声音清脆,说明管棚内没有灌满泥浆,需要采取补充或重新注入;如果噪音较低,则意味着灌浆已被管棚填满。如果不满足要求,应进行填孔灌浆。


  3)开挖后及时观察岩壁表面。管棚周围20cm的围岩空隙应基本填满并压实,并做好记录。
